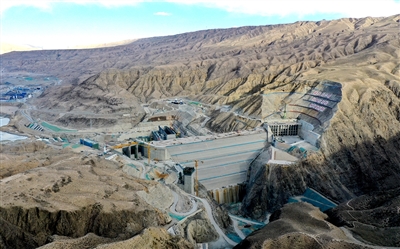

本报讯(记者 芳旭)12月14日,随着最后一层堆石料碾压完成,黄河公司羊曲水电站镶嵌混凝土面板堆石坝顺利填筑到顶,圆满完成大坝填筑施工任务,标志着大坝工程成功实现由坝体填筑向混凝土面板施工的转序,为按期实现2024年投产发电目标奠定了坚实的基础。
羊曲水电站位于我省海南州兴海县与贵南县交界处,是青海省和国家电投的重大项目,属一等大(Ι)型工程,在国内首创采用镶嵌混凝土面板堆石坝,可减少狭窄河谷趾板基础开挖量,同时有效降低面板堆石坝沉降变形,为我国300米级高面板堆石坝建设提供了实践经验。电站安装3台40万千瓦混流式水轮发电机组,总装机容量120万千瓦,建成后平均年发电量约47.32亿千瓦时,相当于每年可节约标准煤约166万吨,将能够有效保障“青豫直流”特高压外送通道满负荷送电,为推动青海省新能源规模化开发应用和打造黄河上游清洁能源基地提供有力支撑。
“电站大坝设计最大坝高150米,最大坝长354.66米,堆石坝填筑总方量为406万立方米,共历时13个月填筑完成。其间,我们不定期召开现场专题会,对浇筑进度和质量全过程跟踪,克服了料场地形陡峻采料道路难以布置、高强度坝料运输交通安全风险高、料源质量不稳定影响坝体正常填筑等困难,确保了最优的施工方案贯穿始终。”黄河公司工程建设分公司党委书记、副总经理许建军表示。从2021年12月26日正式开工建设,再到今年11月30日首台机组定子吊装成功,历经两年时间,羊曲水电站向着投产发电目标又迈进了一步。
“目前,羊曲水电站正处于土建工程施工、机电设备安装交叉作业的高峰期,恰逢冬季严寒时期,我们将采取搭设保温棚、覆盖保温被、生产热混凝土等冬季施工措施,精准排查治理施工安全隐患和作业风险,全力保障工程建设按期高质量推进。”黄河公司工程建设分公司工程部主任张峰华说。
